Unser Bautagebuch

Hallo und herzlich Willkommen bei unserem Bautagebuch!

Wir sind die Schülerinnen und Schüler mit unseren Lehrerinnen der Hiltenburgschule und erklären Euch einmal,

wie es bei uns auf dem Bau gerade zugeht. Viel Spaß beim Lesen!


Glücklich können wir verkünden, dass am 08.09.23 nun die Bauabnahme erfolgt ist. Unsere Sanierung ist nun offiziell beendet.



Unser Baufortschritt:


Bis zu den Pfingstferien 22

Alle Klassen sitzen wieder in ihren ursprünglichen Klassenzimmern. Auch die Schulküche im Erdgeschoss ist neu eingerichtet und wurde beim Kunstnächtle gleich eingeweiht. Zudem hat sie nun einen Zugang Richtung Schulgarten. Der Turnhallenausbau nähert sich dem Ende. Wir haben wieder ein Musikzimmer. Nach und nach verschwinden die Umzugskisten aus allen Räumen im Schulhaus.

Unser Wlan läuft wieder stabiler, die digitalen Tafeln hängen und sind überall in Benutzung.



Bis zu den Osterferien 22

Der Ausbau der Turnhalle schreitet immer weiter voran (neuer Boden, neue Markierungen, neue Wände). Bald sollen auch unsere Boulderwand und die Slackline kommen.

Auch die Klassenzimmer sind fast alle gestrichen und mit neuen Decken und Lampen versehen. Nach und nach bekommen wir überall wieder besseres WLan und Strom.

Im Flur werden die Geländer und Säulen passend zu unserem Schullogo neu gestrichen.



Bis zu den Faschingsferien 22

Nachdem die Klassenzimmer der Klassen 1 und 3 vollständig renoviert, mit neuen Deckenleuchten, Elektrik und digitalen Tafeln ausgestattet wurden, konnten nun die zweiten Klassen in ihre "Ersatzzimmer" umziehen. Die kommenden Wochen werden dann die alten Klassenzimmer der Klassen 2 saniert. Auch die Turnhalle wird immer weiter ausgebaut.



Jahresbeginn 2022

Endlich kann der Verwaltungstrakt wieder umziehen. Das Lehrerzimmer, das Rektorat, der Kopierrraum, der Lehrmittelraum sowie unser neues Sekretariat befinden sich wieder an alter Stelle, jedoch kaum wiederzuerkennen dank der nun hellen und freundlichen Atmosphäre. Auch die Klassen 1 und 3 bereiten sich langsam wieder auf ihren Umzug in ihre alten (neu renovierten) Klassenzimmer vor.



Schulanfang 2021/2022

Viel hat sich über die Sommerferien getan.

Doch auch während des Schuljahres kann man Tag für Tag beobachten, wie unsere Schule moderner wird.

Schauen Sie doch einfach einmal rechts in unserem Bilder-Slider.



Sommerferien 2021

Bereits eine Woche vor Sommerferienbeginn machten wir den Weg für die Bauarbeiter frei. Die ganzen Sommerferien über wurde an der Hiltenburgschule fleißig gearbeitet. Es hat sich viel getan!

Aber schauen Sie doch einfach selbst....



Freitag, der 9. Juli 2021

Der Anbau unserer Turnhalle (ein neuer Geräteraum) steht. Auch die neue Tür nach draußen (ein Notausgang) ist schon fertig.

Jetzt können wir ja eigentlich schon bald wieder Sport hier machen, oder?



Dienstag, der 6. Juli 2021

Gerade ziehen die Lehrerinnen und die Betreuung in der Schule um. Da gibt es ganz viel zu tragen und zu schleppen. Zum Glück haben die Lehrerinnen so tolle Schüler, die fleißig mit anpacken.

Die Turnhalle bekommt auch endlich ihren Anbau, sodass wir dort bald wieder Sport machen können.

Schaut doch einmal auf den Bildern, wie viel gerade in unserer Schule passiert.



Donnerstag, der 24. Juni 2021

Unser Dach ist nun fast fertig - vor allem der Regen machte uns sehr zu schaffen.

Auch der Anbau der Turnhalle ist vorbereitet.



Freitag, der 21. Mai 2021

Die Mauer steht - nun kann es mit dem Anbau der Turnhalle weitergehen.



Donnerstag, der 20. Mai 2021

Die Fenster sind weg, der Durchbruch für den Anbau geschafft.



Mittwoch, der 19. Mai 2021

Unser Eingangsbereich sieht nun ganz anders aus.

Heute ist der Bagger da und arbeitet weiter am Durchbruch der Turnhalle.



Montag, der 17. Mai 2021

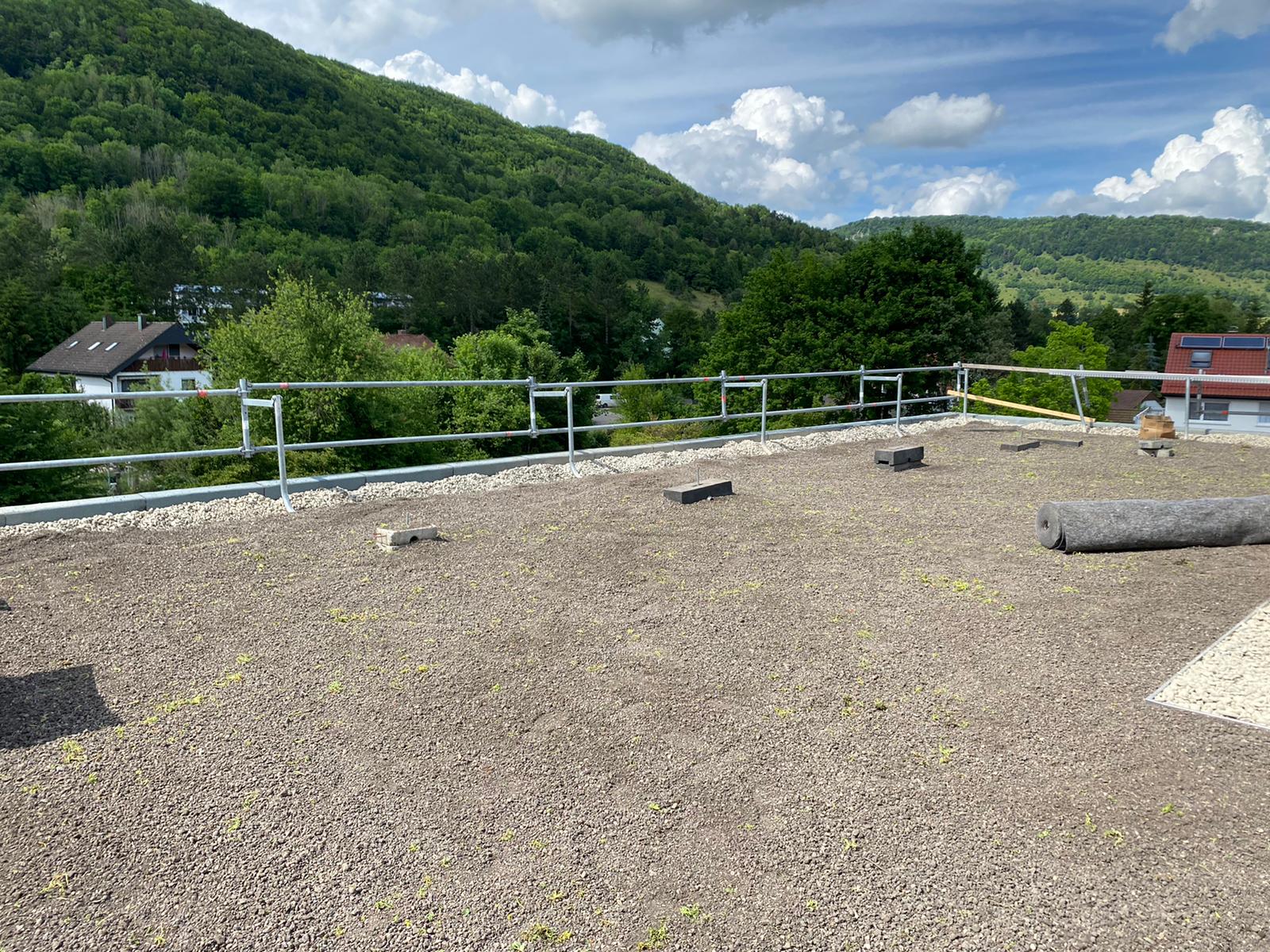

Das Dach ist inzwischen fast ganz fertig.

Mit großen Schritten geht auch der Anbau unserer Turnhalle voran. Die Schuhschränke im Eingangsbereich sind geräumt und es dauert nicht mehr lange, bis die Fensterscheibe dort dem Anbau weichen muss.



Donnerstag, der 6. Mai 2021

Der Bagger ist da und beginnt nun damit, ein großes Loch vor unserer Turnhalle zu graben.



Dienstag, der 4. Mai 2021

Unser Dach ist schon fast fertig und auch in der Turnhalle geht es in großen Schritten voran.



Freitag, der 30. April 2021

Die Arbeiten auf dem Dach gehen weiter.



Donnerstag, der 15. April 2021

Unser Dach ist nun bereit für einen neuen Deckel.



Mittwoch, der 14. April 2021

Die Arbeiten am Dach gehen weiter.



Dienstag, der 13. April 2021

Das untere Dach ist bereits fast fertig - nun beginnen die Arbeiten auf dem oberen Dach, heute mit schwerem Gerät.



Samstag, der 10. April 2021

Am Samstag arbeiteten die Bauarbeiter weiter an unserem Dach.



Tag 17: Mittwoch, der 7. April 2021

Aufgrund des andauernden Schneefalls ist es heute sehr ruhig auf der Baustelle.

Gestern durften die restlichen Fenster der Turnhalle und ein großer Teil des Daches weichen.



Tag 16: Dienstag, der 6. April 2021

Auch Schnee und Kälte konnte unsere Bauarbeiter nicht davon abhalten, weiter an der Sanierung unserer Turnhalle zu arbeiten.

Hättet ihr sie wiedererkannt?



Tag 10: Mittwoch, der 31. März 2021

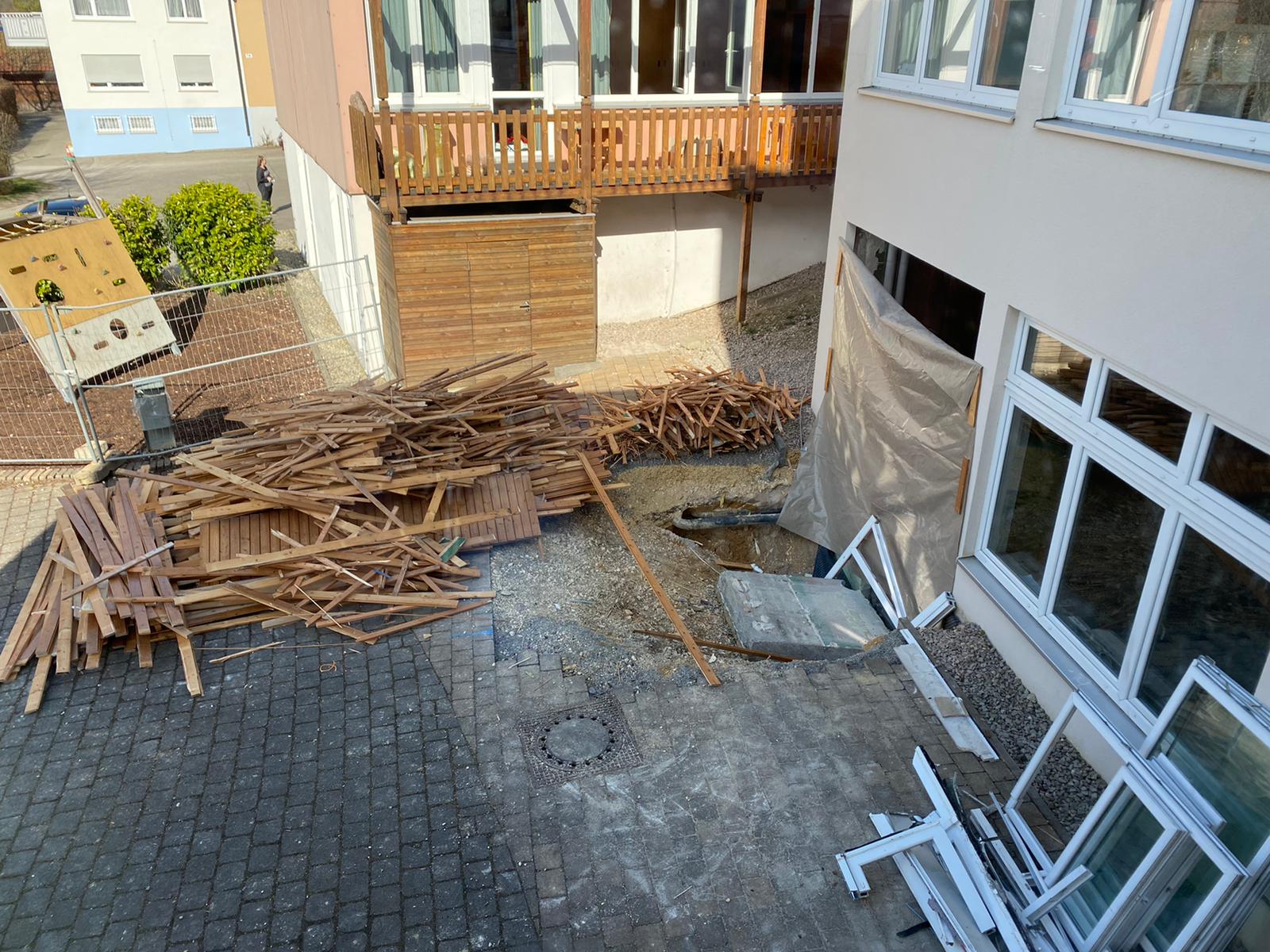

Die Arbeiten an der Turnhalle gehen weiter. Nach und nach weichen die Sprossenwände, die Holzverkleidung und die Mauersteine.



Tag 9: Dienstag, der 30. März 2021

Unsere Turnhalle hat seit heute ein großes Loch - der Durchbruch ist geschafft!



Tag 8: Montag, der 29. März 2021

Bei strahlendem Sonnenschein und blauem Himmel begannen die Arbeiten an unserem Dach.

Dafür wurde zunächst ein Baugerüst aufgestellt, danach wurden die Solarzellen auf dem Dach abmontiert.



Tag 3: Mittwoch, der 24. März 2021

Heute schneidet die Betonsäge die Wand in der Turnhalle auf. Die Säge kostet 70.000 €.





Zum Glück war es ganz leise und so musste Frau Ludwig für uns extra filmen, wie die Säge die Turnhallenwand aufschnitt: Schaut doch einmal selbst!

Achtung! Lautstärke beachten ;)



Tag 2: Dienstag, der 23. März 2021

Als wir morgens in die Schule kommen, gibt es schon die erste Baugrube.

Bald bekommt die Turnhalle ein Loch.



Tag 1: Montag, der 22. März 2021



Schon morgens wurde unser Bauzaun gebracht und aufgestellt. Das war für uns alle sehr spannend! Jetzt geht es also wirklich los.



Durch einen Tunnel gelangen wir nun in das Innere des Schulhauses. Die Turnhalle wurde gesperrt und soll durch einen Durchbruch vergrößert werden.
